“科技+绿色”双轮驱动 雅砻江上兴起智慧新水利
2025-07-22 00:12:20
人民网成都7月21日电 (刘海天、实习生张皓馨)近日,雅砻江干流上传来捷报——孟底沟水电站导流洞混凝土浇筑全部完成,左岸缆机平台边坡爆破开挖也已启动。
据介绍,孟底沟水电站位于四川省凉山彝族自治州木里藏族自治县和甘孜藏族自治州九龙县交界处。该项目是一座大型水电工程,是雅砻江中游水电开发规划中的关键项目之一。6月底以来,这座“十四五”期间国内装机规模最大的水电站接连实现关键突破,标志着工程从前期准备阶段全面转入主体施工阶段,为我国西南清洁能源基地建设注入强劲动力。
作为雅砻江中游“一库七级”开发的第五梯级,孟底沟水电站承载着多重战略使命。这座采用混凝土双曲拱坝设计的巨型水利工程,最大坝高201米,总装机容量达240万千瓦,安装4台60万千瓦混流式机组,建成后年发电量将稳定在104亿千瓦时以上,可满足475万户家庭全年用电需求。与两河口水电站联合运行时,其枯水期平均出力可达83.83万千瓦,显著提升川滇电网供电稳定性。
在“双碳”目标指引下,该电站每年可减少二氧化碳排放840万吨,相当于植树造林2.3万公顷,对优化区域能源结构、推动绿色低碳转型具有里程碑意义。

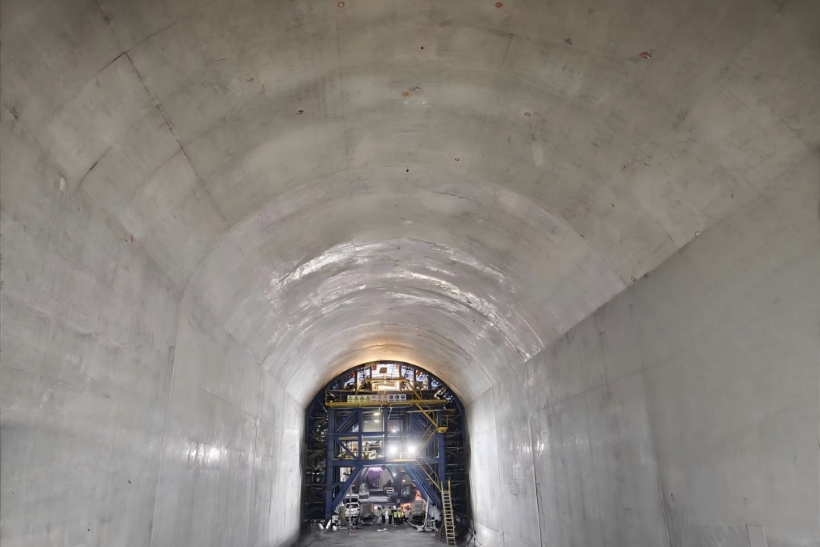

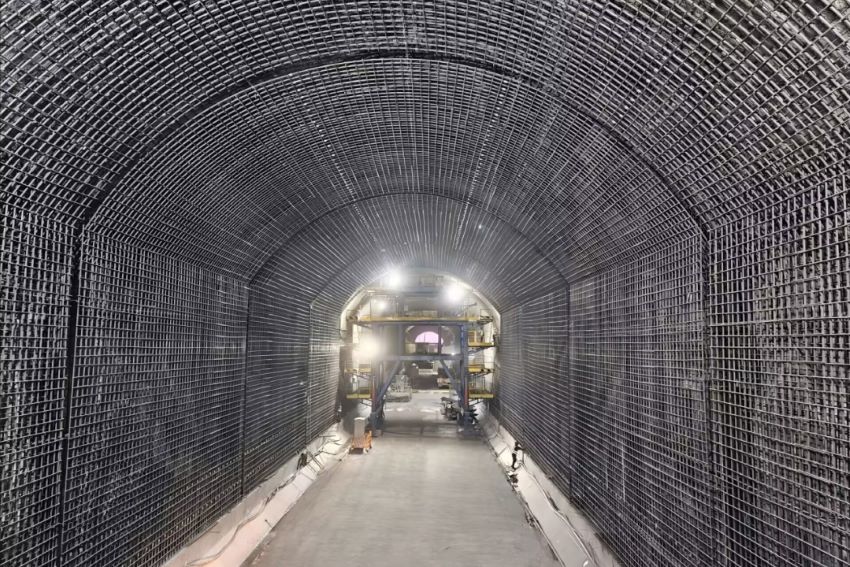

导流洞工程作为水电站的“咽喉要道”,其建设过程彰显了我国水利工程的智能化升级。中国水电四局施工团队创新搭建“数智导流全景系统”,通过数字工地、智能浇筑等六大模块,实现8.45万立方米混凝土浇筑全程可追溯。从2024年9月首仓浇筑到2025年6月完工,283天的连续奋战中,BIM技术与智能灌浆系统的应用,使工程质量合格率达100%,为同类工程提供了可复制的“智慧方案”。
面对左岸缆机平台102米高的悬崖边坡开挖挑战,项目部采用分层爆破工艺,每15-20米设置一层马道,在2385米至2487米高程之间构建安全作业体系。目前首梯段爆破已顺利完成,为后续大坝浇筑奠定基础。
导流洞具备过流条件与缆机平台启动开挖,构成了水电站建设的“双引擎”。两条分别长922米、1074米的城门型导流洞,将承担主体工程建设期的防洪度汛任务;而缆机平台作为大坝施工的“空中运输走廊”,其建成后将实现混凝土等建材的高效转运。
据该工程建设指挥部介绍,下一步施工团队将全力冲刺导截流目标,为2025年大坝主体工程全面开工创造条件。这座横跨雅砻江的能源巨擘,正以“科技+绿色”的双轮驱动,书写着新时代西部大开发的水利篇章。
